Bautagebuch Fährstelle F29 Riesa - Promnitz
Modernisierung der Anlegestellen Riesa und Promnitz sowie Anschaffung einer E-Fähre.

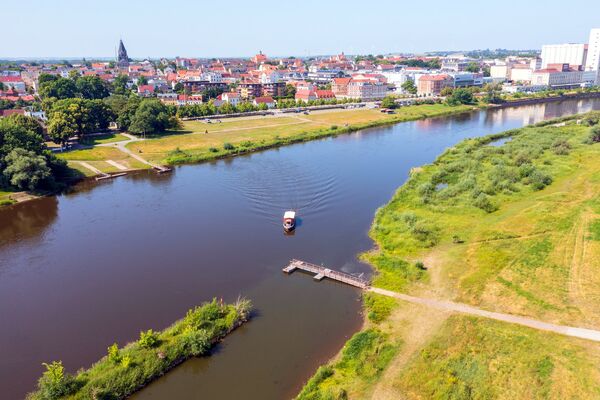

Die Anlegestelle der Fährverbindung F29 Riesa - Promnitz wird im Rahmen des Verbundvorhabens »MEI_eFAIR« umfassend modernisiert.
- Bauzeit voraussichtlich vom 03.08.2026 bis zum 23.11.2026
Ziel der Maßnahme ist es, einen barrierefreien Zugang zur neuen, umweltfreundlichen E-Fähre „Ritter Karras“ zu schaffen und diese als Lückenschluss in das bestehende Radwegenetz entlang der Elbe zu integrieren, die Erreichbarkeit für alle Nutzergruppen - insbesondere für mobilitätseingeschränkte Personen, Radfahrer und Familien - zu verbessern, die regionale Infrastruktur weiterzuentwickeln und den umweltfreundlichen Tourismus zu fördern. Mit dem Einsatz der neuen E-Fähre wird ein wichtiger Beitrag zu einer nachhaltigen und klimafreundlichen Mobilität in der Region geleistet.
14.08.2026
Mit der Modernisierung der Fährstelle Riesa - Promnitz wird die letzte Fährstelle innerhalb des Gesamtprojekts umgesetzt. Damit findet die Erneuerung der Fährinfrastruktur ihren fristgerechten Abschluss.
Für die Errichtung der schwimmenden Anlegestellen wurde, wie bereits bei den vorangegangenen Fährstellen, die Clement Germany GmbH beauftragt. Das Unternehmen unterstützt uns auch bei dieser Fährstelle fachkundig und tatkräftig bei der Umsetzung.
Mit der Erstellung der Ladeinfrastruktur auf der Riesaer Seite ist die Elektrofirma STAMM GmbH beauftragt. Das Unternehmen hat bereits bei der Fährstelle Strehla die Ladeinfrastruktur erfolgreich umgesetzt.
Für den Landanlagenbau wurde die Montra Bau GmbH beauftragt. Das Unternehmen war bereits bei der Fährstelle Strehla - Lorenzkirch im Bereich des Landanlagenbaus tätig und übernimmt diese Aufgabe nun auch bei der Fährstelle Riesa - Promnitz.

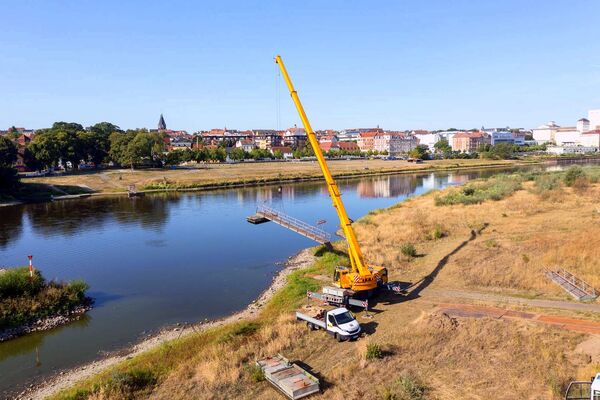

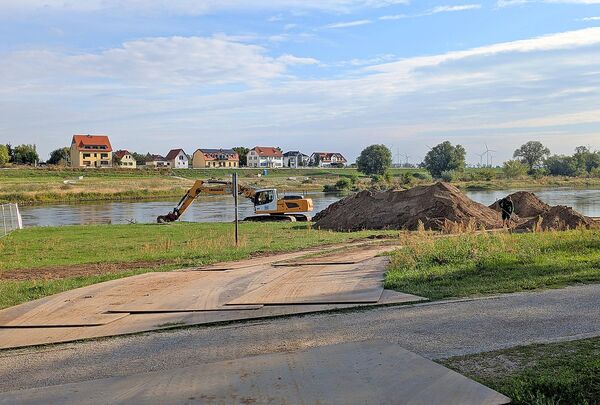

Die Baustelleneinrichtung erfolgte bereits am 3. August 2026. Mit der Demontage der bestehenden Altanlagen am 10 und 11. August 2026 wurde der Start der landseitigen Baumaßnahmen eingeleitet.
Der Abschluss der gesamten Baumaßnahme ist derzeit für den 23. November 2026 vorgesehen.
Mit der Modernisierung der Fährstelle Riesa - Promnitz wird ein weiterer wichtiger Schritt zur zukunftsfähigen Gestaltung der Fährinfrastruktur umgesetzt. Die Einbindung der beteiligten Fachunternehmen ermöglicht eine strukturierte und zielgerichtete Umsetzung der einzelnen Bauabschnitte.
